O delegație condusă de reprezentanți ai Transelectrica și Transgaz a vizitat șantierul termocentralei Mintia

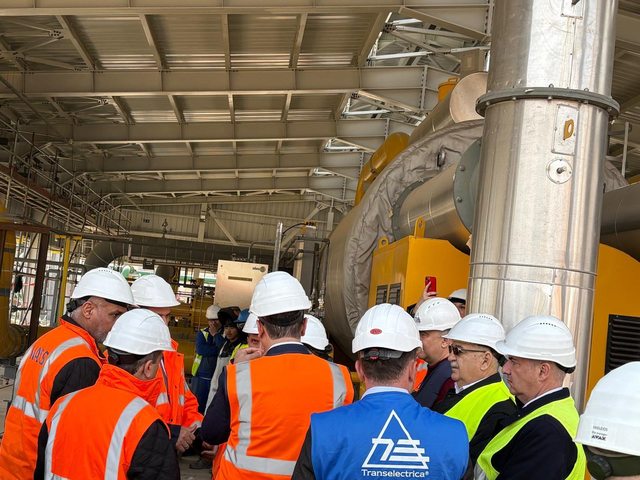

Azi, oficialii Transelectrica, alături de reprezentanți Transgaz, ai companiei Mass Global Energy Rom, autorități locale și parteneri contractuali, au inspectat lucrările de la șantierul termocentralei Mintia. Vizita, coordonată de Pavel-Casian Nițulescu, secretar de stat în Ministerul Energiei, a avut ca scop evaluarea stadiului proiectului. În cadrul acesteia s-au analizat progresele și soluțiile necesare pentru respectarea termenelor contractuale.
Analiza stadiului lucrărilor și termenele limită
Discuțiile din cadrul ședinței de lucru s-au concentrat pe necesitatea devansării termenelor, în special pentru energizarea Turbinei cu Gaz 1 (TG 1). Transelectrica a subliniat importanța mobilizării și cooperării tuturor părților implicate. Asociația Electromontaj Cluj – Energobit are ca termen asumat 15 mai 2026.
Mass Global Energy Rom are de îndeplinit o serie de condiții pentru a respecta acest termen. Printre acestea se numără finalizarea lucrărilor la instalația TG 1, realizarea testelor necesare, asigurarea personalului autorizat pentru operare și finalizarea integrării echipamentelor în sistemul SCADA.
Provocări și etapele următoare
Conform informațiilor disponibile, licitația inițiată de Transelectrica pentru achiziția și montajul unui transformator în stația 400/220/110 kV Mintia este în derulare. Această etapă este crucială pentru racordarea noii centrale la rețea. Amintim că autoritățile estimează începerea producției de energie electrică a noii centrale pentru septembrie 2026.
În cadrul vizitei s-au discutat măsuri concrete pentru depășirea obstacolelor. S-a pus accentul pe colaborarea strânsă între toate părțile implicate, pentru a asigura finalizarea proiectului în termenii stabiliți.
Secretarul de stat Pavel-Casian Nițulescu a coordonat vizita, subliniind importanța strategică a proiectului. Acesta are un rol important în asigurarea capacității energetice a țării.
